隐藏单位“进度条”过半!安徽水利华阳河项目程营进洪闸第十六、十七联通过验收

365英国上市

隐藏单位“进度条”过半!安徽水利华阳河项目程营进洪闸第十六、十七联通过验收
泉源:安徽水利?时间:2024-09-12?浏览量:2452

9月6日下昼,,,安徽水利华阳河项目程营进洪闸第十六、十七联主要隐藏单位工程通过联合验收。 。。。。 。

365英国上市(集团)有限公司-Official website

程营进洪闸地基处理的水土壤搅拌桩部分由三种桩型组成,,,划分为格栅桩,,,散桩以及防渗墙,,,桩径均为600mm。 。。。。 。本次验收的第十六联搅拌桩数目为982根(其中格栅桩633根,,,散桩203根,,,防渗墙146根),,,地基处理于2024年1月20日进场施工,,,6月17日完成水土壤搅拌桩施工,,,8月17日最先土方开挖,,,8月30日完成土方开挖。 。。。。 。第十七联搅拌桩数目为974根(其中格栅桩633根,,,散桩195根,,,防渗墙146根),,,地基处理于2023年12月9日进场施工,,,2024年1月18日完成水土壤搅拌桩施工,,,8月17日最先土方开挖,,,8月30日完成土方开挖。 。。。。 。

365英国上市(集团)有限公司-Official website

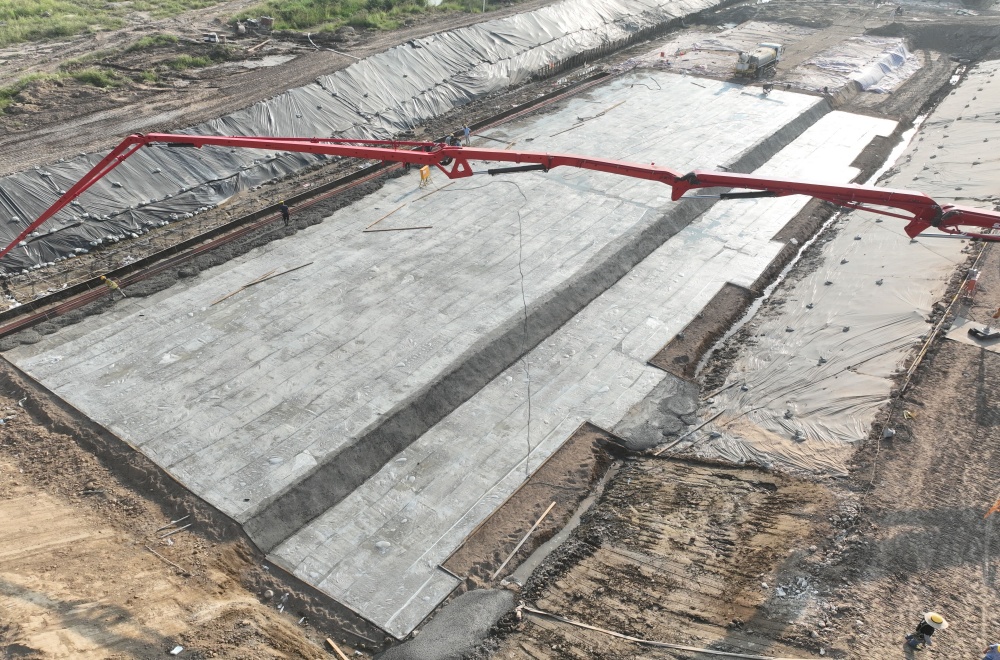

各单位实地检查第十六、十七联施工现场,,,检查工程实体质量,,,在项目部聚会室查阅了水土壤搅拌桩检测报告、水土壤搅拌桩单位工程质量评定、土方开挖单位工程质量评定等资料,,,听取了项目汇报后,,,一致赞成该隐藏工程通过验收。 。。。。 。验收通过越日早上8时,,,项目部组织职员、机械,,,对这两联闸室基础举行水土壤褥垫层填筑,,,至晚上20时,,,完成水土壤褥垫层填筑压实;;;;;;9月8日7时至19时完成混凝土浇筑关闭。 。。。。 。

365英国上市(集团)有限公司-Official website

 第十六、十七联闸室基础混凝土浇筑顺遂完成后,,,项目部将举行如下事情:第一、二联桩基检测试验和建基面整理;;;;;;第四、六、十三、十七联底板钢筋绑扎和模板装置;;;;;;第十二、十四联水土壤搅拌桩取芯,,,左右岸翼墙水土壤搅拌桩施工和土方开挖。 。。。。 。以上事情完成后妄想于九月中下旬约请各参建单位对第一、二联主要隐藏单位工程举行联合验收,,,并对第六、十三联举行概略积混凝土浇筑。 。。。。 。
