在攻坚中立异,,,, ,,在探索中转型——安徽三建合肥市轨道交通4号线土建4标段手艺刷新履历先容

365英国上市

在攻坚中立异,,,, ,,在探索中转型——安徽三建合肥市轨道交通4号线土建4标段手艺刷新履历先容
泉源:安徽三建?时间:2021-04-18?浏览量:4258
     合肥市轨道交通4号线土建4标段含5站4区间全线长约8km,,,, ,,条约额11.06亿元,,,, ,,由中铁七局与安徽三建联合体中标,,,, ,,其中安徽三建项目部承建2站2区间(呈坎路站、大强路站、呈大区间、大花区间,,,, ,,条约额:3.67亿元),,,, ,,现在已完成约产值3.2亿,,,, ,,主体施工和盾构施工已所有完工,,,, ,,剩余天职风亭及收支口正在施工,,,, ,,项目施工中难点和重大风险源被逐一攻克,,,, ,,实现了公司“转型升级”战略调解中进军地铁板块的乐成跨越。。。。。
围绕工程重难点,,,, ,,立异施工工艺和手艺

    虽然公司第一次举行轨道交通施工,,,, ,,可是作为有富厚房建施工履历的三建来说,,,, ,,既要吸收偕行在轨道交通中的富厚履历,,,, ,,更要将公司在房建项目的手艺优势转化到地铁施工中去。。。。。项目部在车站主体、防水、盾构施工治理等方面始终将这个理念贯串其中。。。。。

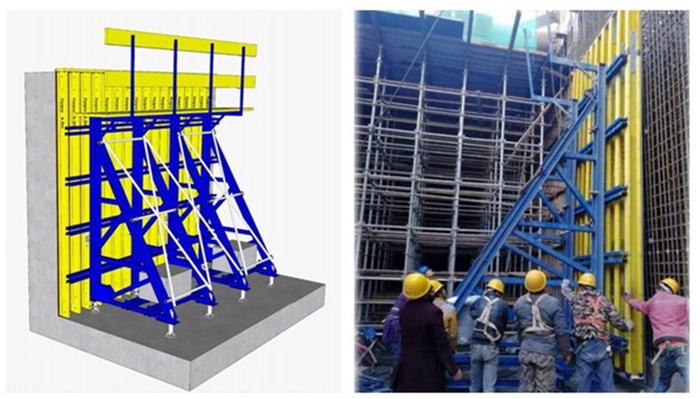

   接纳定型化模板施工。。。。。古板海内地下工程模板支架多接纳钢管架(或碗扣架)+木模板的形式,,,, ,,人材机投入大,,,, ,,安拆周期长,,,, ,,并且搭设历程中控制细节多,,,, ,,质量不易包管,,,, ,,清静风险大。。。。。为此轨道交通项目侧墙施工接纳大胶合板+木匠字梁+桁架支持的单侧模板台车系统。。。。。其组装轻盈,,,, ,,利于现场快节奏的流水施工 ;;;;;;整体承载力较大,,,, ,,能反抗差别混凝土侧压力 ;;;;;;可变高度,,,, ,,可顺应差别墙体高度 ;;;;;;可使用小型轮车举行整体转移,,,, ,,节约现场塔吊台班量 ;;;;;;接纳在板上预埋锚固装置,,,, ,,侧墙上无需预埋,,,, ,,可完全实现清水墙效果。。。。。据统计平均每块墙板缩短工期约10天。。。。。在包管质量的同时极大缩短工期。。。。。

在攻坚中立异,,,,,,在探索中转型——安徽三建合肥市轨道交通4号线土建4标段手艺刷新履历先容

    包管防水下层处理。。。。。在轨道交通施工环节中防水施工是要害环节,,,, ,,必需凭证设计及规范要求,,,, ,,做好下层的平整要求、坡度要求、强度要求,,,, ,,下层附着结实、不起毛、不裂痕、不空鼓、清洁、干燥。。。。。以是施工时代,,,, ,,必需包管防水下层不淋雨、不返潮、不积水。。。。。项目部专程组织建设了QC小组,,,, ,,一直细化施工历程,,,, ,,严酷控制土方开挖高度,,,, ,,每层开挖控制在3至4米,,,, ,,开挖完成后做到随挖随喷 ;;;;;;接纳钢筋网片装置丈量放线后统一装置,,,, ,,包管水平 ;;;;;;别的,,,, ,,喷射混凝土接纳初喷和复喷两道工序,,,, ,,并在复喷完成后实时举行抹平 ;;;;;;抹平完成后做好散水养护。。。。。最终攻克防水下层处理难题,,,, ,,并完成了QC课题《地铁车站防水下层处理手艺》,,,, ,,获得了省QC效果三等奖。。。。。

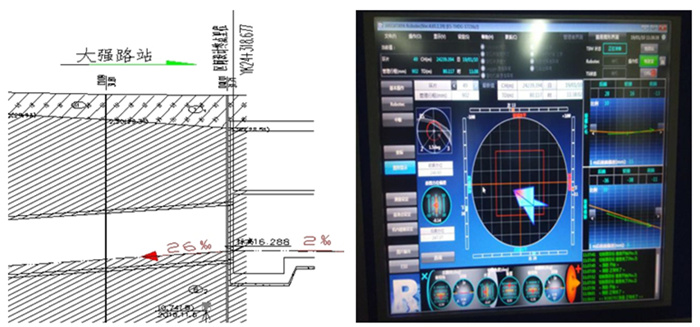

    严控盾构始发姿态。。。。。盾构始发姿态决议了后续施工成败,,,, ,,是盾构施工重中之重。。。。???K剂康蕉芄够陨碇匦目壳,,,, ,,始掘客进时易爆发向下的“叩头”征象,,,, ,,项目部将盾构始发轴线比设计轴线抬高20mm。。。。。别的,,,, ,,因车站底板自西向东为2‰纵坡,,,, ,,盾构进洞为26‰下坡。。。。。凭证一般状态抬高始发轴线易导致侵限。。。。。项目查找合肥市轨道交通前期其他盾构隧道施工的履历,,,, ,,连系大强路站地质情形,,,, ,,调解盾构始发轴线,,,, ,,将盾构始发轴线抬高改为5‰下坡,,,, ,,有用阻止了盾构管片侵限。。。。。

在攻坚中立异,,,,,,在探索中转型——安徽三建合肥市轨道交通4号线土建4标段手艺刷新履历先容

     把控风险源。。。。。因呈大区间穿越南北一号高架桥桩及雨水泵站,,,, ,,是4号线唯逐一处1级风险源。。。。。项目部连系以往施工履历及本工区地质水文情形,,,, ,,提前体例专项清静施工方案,,,, ,,模拟控制区掘进参数的控制效果调解控制区的掘进参数,,,, ,,制订详细盾构穿越施工参数,,,, ,,包管盾构机清静顺遂地穿越高架桥与雨水泵站,,,, ,,获得质监站、建设单位、监理单位等高度评价。。。。。在施工中。。。。。项目部实时凭证反馈施工监测数据,,,, ,,一直优化调解施工参数。。。。。一是土仓压力通过接纳设定掘进速率、调解排土量或设定排土量、调解掘进速率两种要领建设,,,, ,,并应维持切削土量与排土量的平衡,,,, ,,以使土仓压力稳固平衡。。。。。二是盾构机的掘进速率主要通过调解盾构推进力、转速来控制。。。。。三是掘进时接纳碴土改良步伐增添碴土的流动性和止水性,,,, ,,亲近视察螺旋运送器的栓塞和出土情形以调解添加剂的掺量。。。。。四是做好土量治理事情,,,, ,,派专人对出土量举行监测,,,, ,,同时使用龙门吊的称重系统举行对碴土举行称重,,,, ,,监测、控制每环出土量。。。。。

    别的,,,, ,,项目部还使用可调柱箍施工、组合式内支持等手艺立异有用包管工程施工质量、施工效率。。。。。

起劲运用BIM手艺,,,, ,,提升事情效能

    项目部不但在要害难点中起劲立异施工手艺,,,, ,,还将BIM手艺贯串施工全历程,,,, ,,包管项目快速推进。。。。。

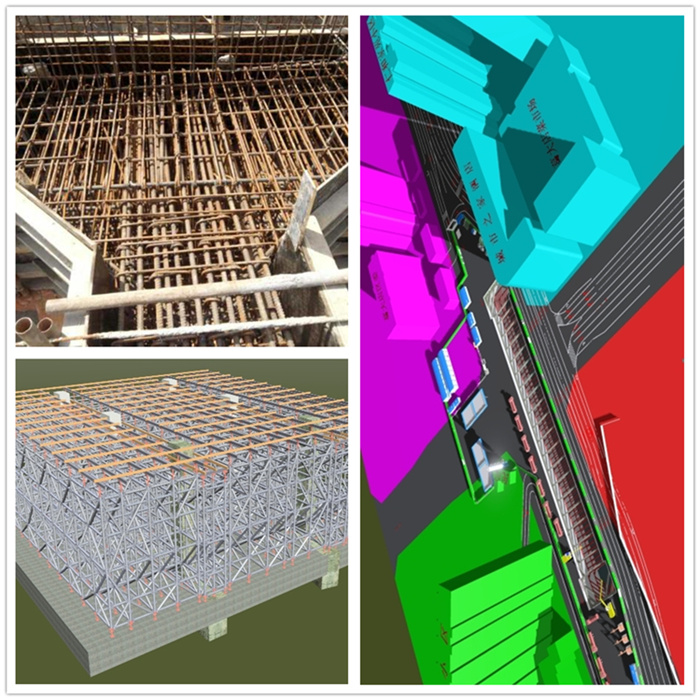

    施工前,,,, ,,通过BIM手艺合理策划、安排施工现场暂时设施蹊径,,,, ,,优化平面安排方案,,,, ,,阻止暂时蹊径不对理、返工征象。。。。。建设起完整的模子,,,, ,,提前解决平面图纸中保存的问题,,,, ,,对各专业模子举行合并、碰撞检查,,,, ,,提前解决问题,,,, ,,镌汰后期各专业的暂时调解。。。。。凭证图纸设计,,,, ,,使用BIM手艺对该梁钢筋举行建模,,,, ,,优化钢筋排布,,,, ,,出具下料单,,,, ,,合理下料,,,, ,,镌汰铺张。。。。。

在攻坚中立异,,,,,,在探索中转型——安徽三建合肥市轨道交通4号线土建4标段手艺刷新履历先容

     施工中,,,, ,,使用BIM手艺举行要害施工工序流程的模拟,,,, ,,及车站流水段施工4D模拟,,,, ,,并将三维模子融入到图纸会审、手艺交底、方案模拟等日常事情中,,,, ,,确保施工顺畅 ;;;;;;通过BIM的可视化对车站主体影响规模内管线举行定位,,,, ,,征得设计院及业主赞成对受影响的灌注桩举行错位施工,,,, ,,包管施工进度 ;;;;;;在高支模施工应用,,,, ,,使用PKPM软件举行高支模受力验算,,,, ,,确定高支模支持系统,,,, ,,同时举行施工前的模拟排版。。。。。
   不但大宗使用BIM手艺,,,, ,,项目部还起劲探索立异治理,,,, ,,接纳APP二维码治理,现场设置二维码扫描平台,,,, ,,利便工人快捷获取清静交底、手艺交底指导书、施工方案等手艺内容,,,, ,,为项目治理加码添力。。。。。

注重人才作育,,,, ,,凝聚做事创业动力

   项目党支部充分验展战斗堡垒作用,,,, ,,连系项目生产现实,,,, ,,起劲开展系列特色主题活动,,,, ,,以党建带工建、带团建,,,, ,,增强人才作育,,,, ,,调动职工事情激情,,,, ,,凝聚职工做事创业动力。。。。。

   项目党支部针对首次进入轨道项目施工领域、施工履历匮乏现状,,,, ,,围绕施工的难点和手艺难题,,,, ,,按期开展“工地小课堂”,,,, ,,组织项目司理、手艺总工、盾构手艺认真等连系项目施工和手艺攻克难点举行培训和解说,,,, ,,首先解决燃眉之急。。。。。

在攻坚中立异,,,,,,在探索中转型——安徽三建合肥市轨道交通4号线土建4标段手艺刷新履历先容

    项目部还同时开展QC科研课题攻关、党员监视岗、争创“党员先锋号”工程、手艺培训、谈心谈话、师徒结对、知识竞赛、观摩学习、清静质量主题演讲角逐等活动,,,, ,,营造全员大学习、大比拼气氛,,,, ,,周全提升职工手艺。。。。。别的,,,, ,,项目党支部还组织职工前往淝河生态园植树活动,,,, ,,开展周边小区过道铲雪、扶贫日捐钱、迎国庆羽毛球角逐等自愿活动、文体活动,,,, ,,营造高昂向上的企业文化,,,, ,,进一步增强团队凝聚力。。。。。

    正是多举并措,,,, ,,推动项目取得丰硕效果。。。。。项目部作育了一批从零基础到能独当一面、能攻克难题、能善于开拓立异的优异员工,,,, ,,突破了原先靠引进专业职员解决轨道项目建设专业问题的时势,,,, ,,为公司转型进入轨道交通建设领域涤讪坚实基础。。。。。项目建设时代,,,, ,,4名职工通过一级制作师考试 ;;;;;;10人通过工程师、助理工程师职称评定。。。。。项目乐成建设了公司党员先锋号、工人先锋号、青年文明号 ;;;;;;获得企业级工法1项、适用新型专利1项。。。。。
